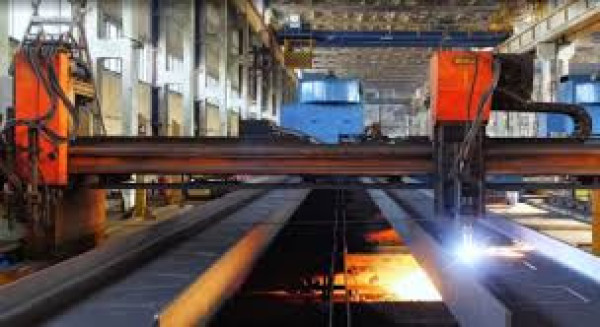

Монтаж металлоконструкций ЭСПЦ идет полным ходом: установлено 25%

EVRAZ STEEL BUILDING в июне приступил к поставкам и монтажу металлоконструкций на объекте ЭСПЦ. Заказчик заявил о намерении расширить здание ЭСПЦ в пролетах «Д-Е-И-К-Л-Н» с размещением внутри будущего цеха МНЛЗ (машины непрерывного литья заготовки). Компания EVRAZ STEEL BUILDING взяла на себя полный цикл работ в ходе реализации проекта в части металлоконструкций — от проектирования до их монтажа.

Блок проектирования:

В мае 2024 года EVRAZ STEEL BUILDING приступил к разработке КМД. Основной проблемой стало отсутствие ряда ключевых узлов в исходных чертежах (КМ). Инженерный центр EVRAZ STEEL BUILDING взял на себя инициативу по разработке КМ, на основе которых была создана полная рабочая документация. Для упрощения монтажа на этапе проектирования было принято решение по объединению 12 разделов КМ в единую модель. Общий вес этих разделов составляет около 4000 тонн, что эквивалентно половине всего проекта.

Такой подход помог обеспечить доставку металлоконструкций на объект с высокой заводской готовностью, что существенно уменьшило объем работ на строительной площадке. Отказавшись практически полностью от сварки в пользу болтовых соединений, удалось ускорить процесс монтажа и сократить потребность в рабочей силе и технике.

Прогресс поставок:

Поставки начались 13 июля 2024 года. На текущий момент отгружено 50% — свыше 4000 тонн из общего объема в 8000 тонн. Ежедневная разгрузка достигает восьми машин, параллельно ведется монтаж конструкций.

Весь объем металлоконструкций был распределен между 10 заводами металлоконструкций (ЗМК) для параллельного производства. Такой подход обеспечивает эффективное планирование монтажных работ, поддерживает непрерывность сборки на объекте и исключает простои и накопление избыточных запасов.

Блок монтажа:

Монтаж на ЭСПЦ стартовал 16 июля 2024 года, завершение работ запланировано на второй квартал 2025-го. Учитывая присутствие нескольких компаний, ведущих параллельные строительные работы на площадке, было решено отказаться от стандартного графика в пользу ежедневной координации работы команды. Это позволило наладить коммуникацию и взаимодействие с заказчиками и другими подрядчиками, минимизировав риски возникновения задержек. EVRAZ STEEL BUILDING также провел предварительный пласт работ по подготовке строительной площадке с целью ускорения всех процессов.

На данный момент на объекте ведется установка основного каркаса и дополнительных конструкций. В работе задействовано 11 единиц техники, включая краны, подъемники и специализированный кран грузоподъемностью до 280 тонн. Команда из 44 человек работает круглосуточно, сменяясь днем и ночью.

Благодаря эффективной работе команды EVRAZ STEEL BUILDING и продуманному планированию ожидается, что строительство объекта будет завершено точно в срок. На текущий момент монтажные работы идут с опережением графика.

С решениями компании EVRAZ STEEL BUILDING можно будет познакомиться на выставке "Металлоконструкции-2025", которая состоится в начале июня следующего года.

Новости по теме

Северсталь запускает партнёрскую модель на рынке ИЖС

«Северсталь» готова масштабировать технологию «Быстрый монолит» и запустить массовое производство домокомплектов на ее основе, расширяя присутствие в сегменте ИЖС за счет сети партнеров по всей России.

05 марта, 14:21

Итоги 2025 года: динамика цен на трубную продукцию

В 2025 году российский рынок трубной продукции продемонстрировал снижение цен в большинстве сегментов по сравнению с 2024 годом. Основными причинами стала совокупность макроэкономических факторов.

05 марта, 10:31

ТМК разработала трубы для сельхозтехники

Трубная металлургическая компания поставила клиенту новый вид профильных труб квадратного сечения в объеме партии 120 тонн. Данный вид продукции предназначается для производства сельскохозяйственного навесного оборудования сельскохозяйственной техники.

04 марта, 14:27

Экосистему стального строительства обсудят на международной конференции АРСС

Ассоциация развития стального строительства (АРСС) представила расширенную программу IX Международной конференции «Экосистема стального строительства: эффективность, скорость и надежность», которая состоится 2 апреля 2026 г. в Москве, в гостинице Hotel Continental (Тверская ул., 22).

04 марта, 12:57
E-mail подписка на новости
